若羌:米兰50兆瓦风电项目稳步推进

发布时间:2022-09-06 17:51
来源:县融媒体中心
[ 打印 ]
【字体:
分享:

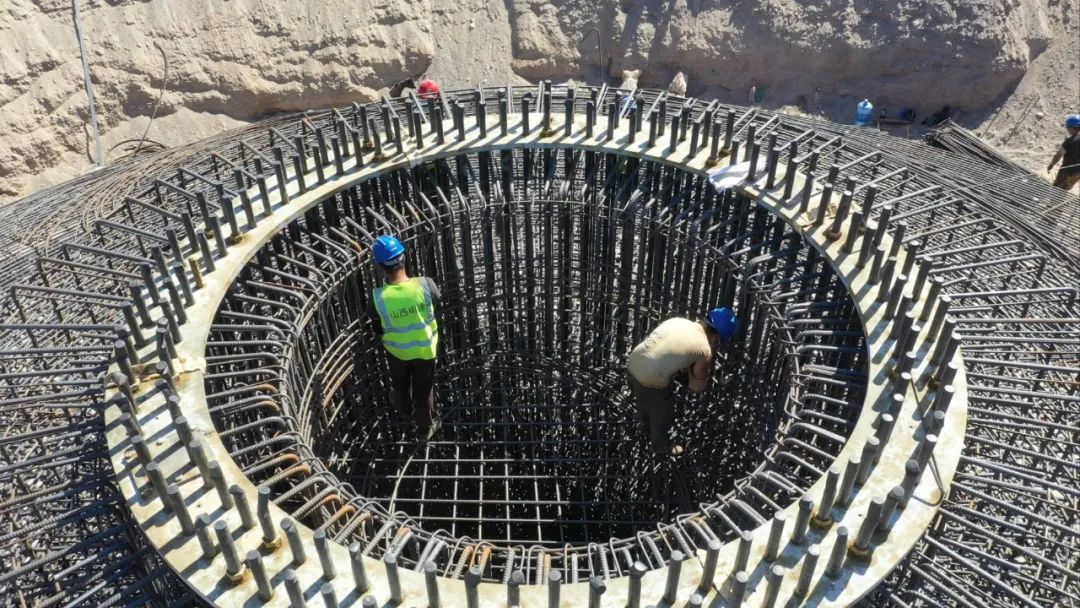

9月5日,在新疆立新能源若羌米兰50兆瓦风电项目施工现场,项目首台风机基础浇筑已经顺利完成,用于风机吊装的主吊及风力发电机组的相关设备,已陆续开始发货,整个项目正在稳步推进。

“该项目采用的是自主研发的GW191-6250型号的机组共八台,应客户要求我们已经开始陆续发货,为保证项目的质量及安全进度,公司专门派出四名技术人员,一名安全质量管理人员提供现场指导服务,为后期的如期并网创造了良好的条件。”该项目供货厂家新疆金风科技股份有限公司驻若羌米兰50兆瓦风电项目经理刘常春介绍,GW191-6250型号的机组,目前为陆地上能批量生产的最大机组,该机组轮毂直径191米,叶片长度93米,单机功率达6.25兆瓦。

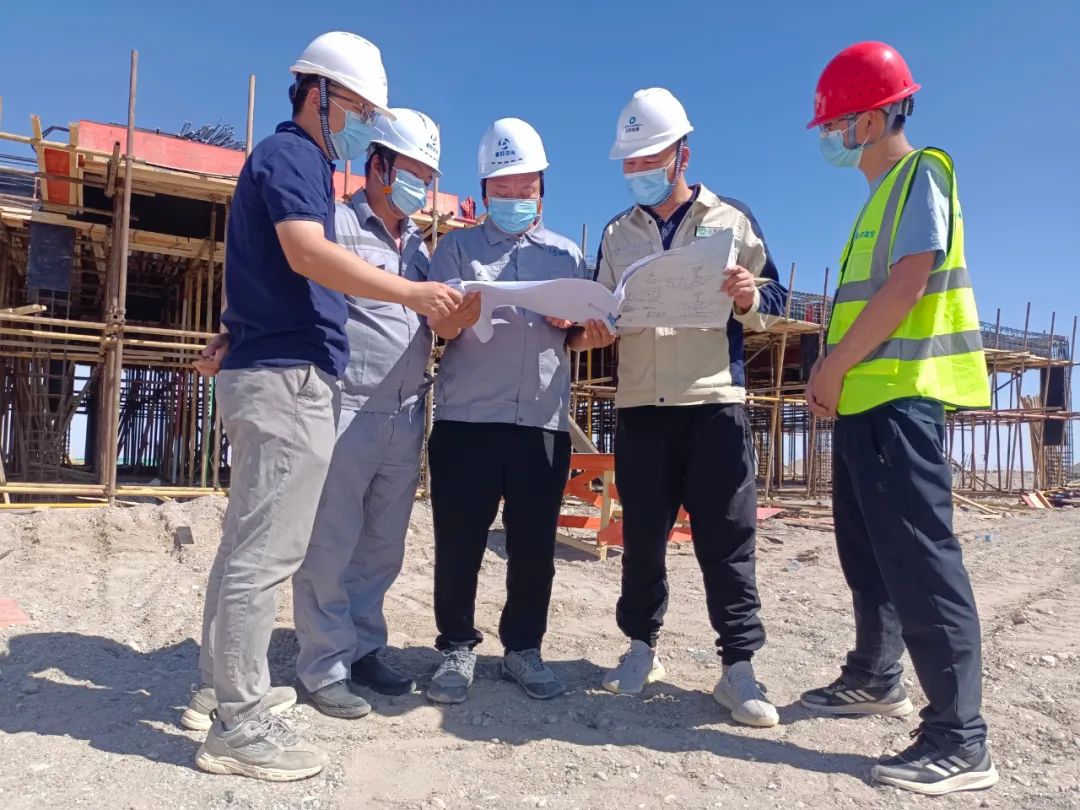

项目自6月底开工以来,项目部克服了工期紧、任务重、疫情影响、人员资源短缺等困难,把压力变为动力,把困难当作机遇,不断总结经验,优化技术,加强管理,全力抢抓当前施工黄金期,保质保量完成建设任务。

“目前项目土建部分已经完成60%左右,用于吊装风力发电机的800吨主吊吊臂和发电机核心配件—中速永磁机组传动链也已经进场。接下来,我们将紧盯项目节点工期,确保工程项目安全高效,有序推进,计划今年10月底全面建成具备并网条件。”新疆立新能源股份有限公司若羌米兰50兆瓦风电项目经理张瑞说道。

近年来,若羌县致力于打造南疆最大、最便捷新能源开发输出基地,目前深能北方能源祁曼风区10万千瓦风电项目、新天绿色能源罗布庄风区10万千瓦风电项目、新疆新能源米兰风区5万千瓦风电项目、特变电工米兰风区5万千瓦风电项目都已经开工建设,并将在年内并网发电。项目建成后,将进一步优化区域能源结构,推动地区经济可持续发展,对加快实现“碳达峰、碳中和”目标具有十分重要的意义。
