近日,记者从若羌县水利局获悉,瓦石峡水库工程附属工程——若羌县瓦石峡水库35千伏输变电工程及场内施工交通道路正在办理招投标手续,预计将于2023年5月底开工建设。

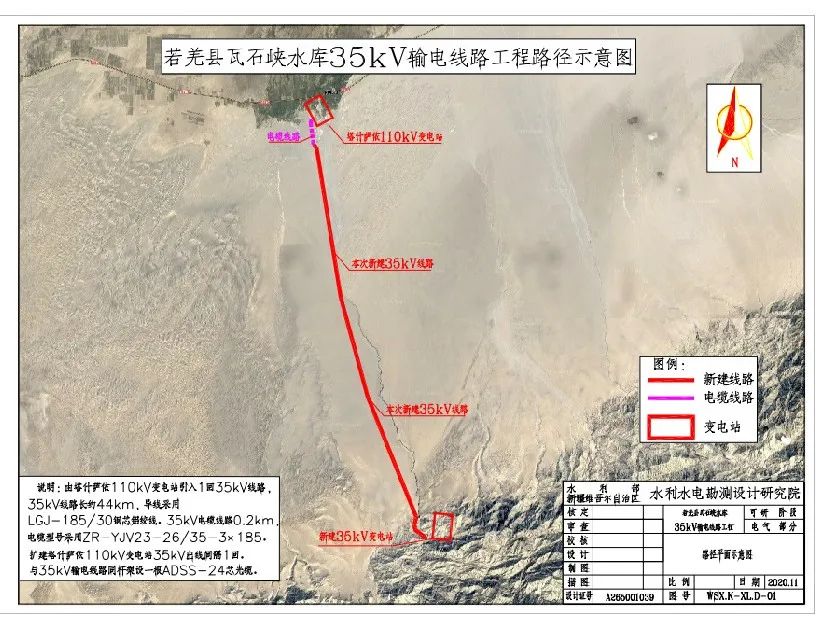

瓦石峡水库工程附属工程包含若羌县瓦石峡水库35kV输电线路工程和水库场内施工交通道路工程,总投资为4448.74万元。工程建设内容为新建,由已建成的塔什萨依110kV变电站起至瓦石峡水库35kV施工变电站止,单回路架设,电压等级为35kV,路径全长约38.8km,架空线路长约38.5km,电缆线路长0.3km;修建7.9km场内施工交通道路、2座临时钢桥。其中若羌县瓦石峡水库35kV输电线路工程工期4个月,场内施工交通道路工程工期6个月。
据了解,瓦石峡水库的初设审查、批复于今年5月底完成,争取今年7月完成瓦石峡水库工程泄洪冲沙洞、溢洪道、大坝等主体工程招投标工作。“瓦石峡水库工程附属工程的实施可有效解决瓦石峡水库主体工程用电需求、提高场内施工交通便利,对于后期主体工程全面开工及按期完工具有重要意义。”若羌河水库管理站站长张成明说道。
据悉,若羌县瓦石峡水库位于瓦石峡河出山口上游2.5公里处,距若羌县103公里,是瓦石峡河上的控制性水利工程。该工程已纳入《新疆“十四五”水安全保障规划》和《黄河流域(片)“十四五”水安全保障规划》,是自治区2022年重点水利项目。工程建设任务以灌溉、城镇生活和工业供水为主,兼顾防洪。水库为III等中型工程,总库容为2581.2万m3,由沥青混凝土心墙坝、溢洪道、泄洪冲沙洞、灌溉引水发电洞等组成,工程建设工期为46个月,总投资约10.38亿元。
若羌县水利局党组副书记、局长王强说:“瓦石峡水库建成后,水库控制灌溉面积5.33万亩,不仅有效改善灌区引水灌溉保证率,还将下游整体的防洪能力由10年一遇提高至20年一遇,有力控制瓦石峡河的行洪能力,大大减少下游洪水水患,解决流域防洪问题,并且从根本上解决本流域工业发展的用水矛盾,提高地表水利用率,促进流域工业发展。”
近日,记者从若羌县水利局获悉,瓦石峡水库工程附属工程——若羌县瓦石峡水库35千伏输变电工程及场内施工交通道路正在办理招投标手续,预计将于2023年5月底开工建设。
瓦石峡水库工程附属工程包含若羌县瓦石峡水库35kV输电线路工程和水库场内施工交通道路工程,总投资为4448.74万元。工程建设内容为新建,由已建成的塔什萨依110kV变电站起至瓦石峡水库35kV施工变电站止,单回路架设,电压等级为35kV,路径全长约38.8km,架空线路长约38.5km,电缆线路长0.3km;修建7.9km场内施工交通道路、2座临时钢桥。其中若羌县瓦石峡水库35kV输电线路工程工期4个月,场内施工交通道路工程工期6个月。
据了解,瓦石峡水库的初设审查、批复于今年5月底完成,争取今年7月完成瓦石峡水库工程泄洪冲沙洞、溢洪道、大坝等主体工程招投标工作。“瓦石峡水库工程附属工程的实施可有效解决瓦石峡水库主体工程用电需求、提高场内施工交通便利,对于后期主体工程全面开工及按期完工具有重要意义。”若羌河水库管理站站长张成明说道。
据悉,若羌县瓦石峡水库位于瓦石峡河出山口上游2.5公里处,距若羌县103公里,是瓦石峡河上的控制性水利工程。该工程已纳入《新疆“十四五”水安全保障规划》和《黄河流域(片)“十四五”水安全保障规划》,是自治区2022年重点水利项目。工程建设任务以灌溉、城镇生活和工业供水为主,兼顾防洪。水库为III等中型工程,总库容为2581.2万m3,由沥青混凝土心墙坝、溢洪道、泄洪冲沙洞、灌溉引水发电洞等组成,工程建设工期为46个月,总投资约10.38亿元。
若羌县水利局党组副书记、局长王强说:“瓦石峡水库建成后,水库控制灌溉面积5.33万亩,不仅有效改善灌区引水灌溉保证率,还将下游整体的防洪能力由10年一遇提高至20年一遇,有力控制瓦石峡河的行洪能力,大大减少下游洪水水患,解决流域防洪问题,并且从根本上解决本流域工业发展的用水矛盾,提高地表水利用率,促进流域工业发展。”
