输电线路工程进入导线展放阶段“目前,巴州—铁干里克—若羌750千伏输电线路工程基础施工作业基本完成,铁塔组立作业已经完成92.75%,全面进入导线展放阶段。”11月24日,该工程项目经理李俊说。

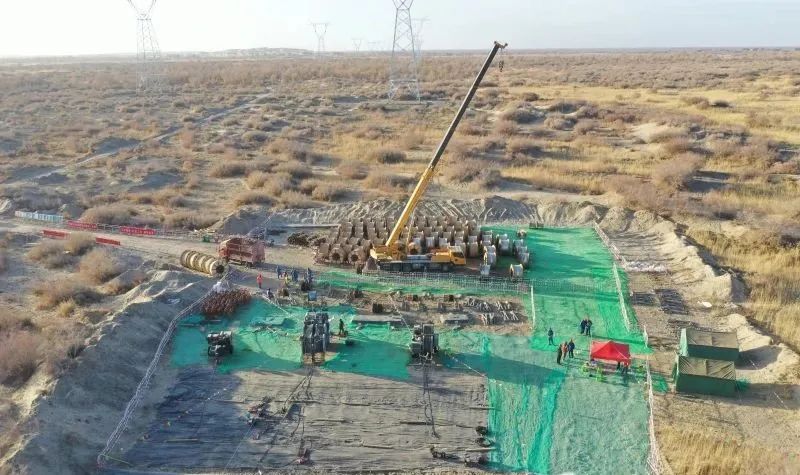

11月20日,巴州—铁干里克—若羌750千伏输电线路工程开展导线展放作业。吴涛摄
巴州—铁干里克—若羌750千伏输电线路工程是750千伏环塔里木盆地环网的重要组成部分,线路起自巴州750千伏变电站,止于若羌750千伏变电站。工程动态投资46.16亿元,新建线路长度880千米、铁塔1873基,于2023年3月25日开工建设,计划2024年10月25日建成投运。
该工程全线途经山区、沙漠、丘陵、戈壁等地带,有395.12千米线路需要在塔克拉玛干沙漠架设,导线展放作业面临巨大挑战。
沙漠的流动性大、风力强,修筑的道路容易被二次掩埋,影响工程整体进度。李俊表示,为确保道路畅通,工作人员用边推沙边铺设土工布和土渣石,同时配合碾压洒水的方式提高临时道路的硬度,防止道路被流沙掩埋,保证导线运输车辆及机械设备安全通过。
工程建成后,新疆电网将延伸至若羌,有力支撑新疆电网第三条交流外送通道的建设,推进新疆和青海大电网互联,交流外送能力进一步提升。工程的投运可以满足若羌县电力送出需求,提升巴音郭楞蒙古自治州境内特别是若羌末端电网的供电可靠性,在促进新能源消纳、优化能源配置、保障电力供应、拉动经济增长、推动绿色发展等方面具有显著的综合效益。(石榴云/新疆日报记者陈蔷薇)
输电线路工程进入导线展放阶段“目前,巴州—铁干里克—若羌750千伏输电线路工程基础施工作业基本完成,铁塔组立作业已经完成92.75%,全面进入导线展放阶段。”11月24日,该工程项目经理李俊说。
11月20日,巴州—铁干里克—若羌750千伏输电线路工程开展导线展放作业。吴涛摄
巴州—铁干里克—若羌750千伏输电线路工程是750千伏环塔里木盆地环网的重要组成部分,线路起自巴州750千伏变电站,止于若羌750千伏变电站。工程动态投资46.16亿元,新建线路长度880千米、铁塔1873基,于2023年3月25日开工建设,计划2024年10月25日建成投运。
该工程全线途经山区、沙漠、丘陵、戈壁等地带,有395.12千米线路需要在塔克拉玛干沙漠架设,导线展放作业面临巨大挑战。
沙漠的流动性大、风力强,修筑的道路容易被二次掩埋,影响工程整体进度。李俊表示,为确保道路畅通,工作人员用边推沙边铺设土工布和土渣石,同时配合碾压洒水的方式提高临时道路的硬度,防止道路被流沙掩埋,保证导线运输车辆及机械设备安全通过。
工程建成后,新疆电网将延伸至若羌,有力支撑新疆电网第三条交流外送通道的建设,推进新疆和青海大电网互联,交流外送能力进一步提升。工程的投运可以满足若羌县电力送出需求,提升巴音郭楞蒙古自治州境内特别是若羌末端电网的供电可靠性,在促进新能源消纳、优化能源配置、保障电力供应、拉动经济增长、推动绿色发展等方面具有显著的综合效益。(石榴云/新疆日报记者陈蔷薇)
